對鋼結構工程的造價預算如何去做?

發布時間:2023-05-16 14:21:35人氣:187

鋼結構在我們建筑結構設計中是最常見的一種常用結構,工程造價的話相對于是偏高,如果我們要求對鋼結構工程的預算如何去做呢?下面由山東三維鋼結構工程造價公司為大家詳解:

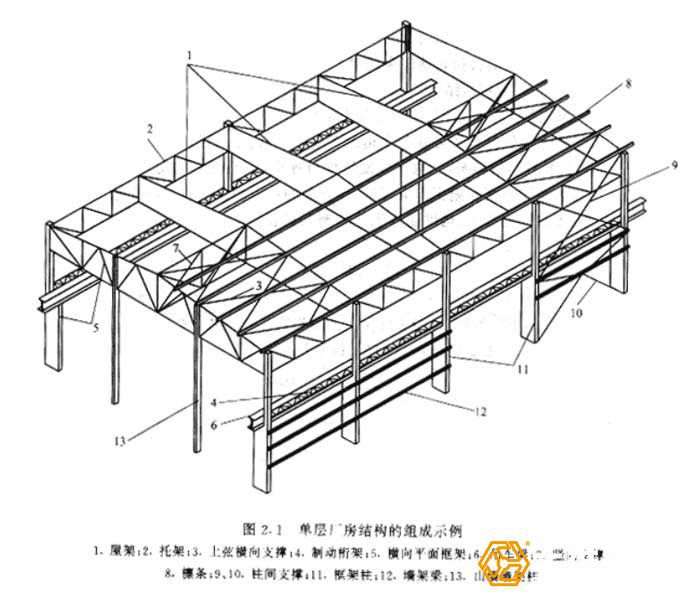

  鋼結構廠房組成

  一、鋼結構工程綜合單價法計價依據

  1、業主招標文件。

  2、鋼結構工程施工圖設計。

  3、有關技術規范、規程及施工要求等。

  4、施工現場條件及要求。

  5、市場的勞務、材料、機械等價格信息。

  6、所在地區施工企業的管理及技術水平。

  7、其他需考慮因素。

  鋼結構工程施工企業投標還應考慮自己企業的管理水平和投標的策略。

  二、鋼結構工程綜合單價法計算稖序

  1、學習有關文件、規范及規程。

  2、熟悉定額、現場情況。

  3、根據工程量清單子目及清單綜合內容等,按照計價依據確定清單子目直接費。

  4、依據確定的費率計取間接費、利潤更稅金等。


5、將直接費、間接費、利潤及稅金等相加組合成全費用單價。

  有些地區投標過程中,當報價低于指導費費率(不含上繳國家規定的各項社會保障基金等)的全費用單價時,業主要進行仔細分析,有可能會被認為屬低于成本報價而不被接受。

  1.做鋼結構工程預算前的準備工作

  對于一個初學者做鋼結構預算前應該必備一些知識,首先要知道鋼結構的施工工藝,具體每道工序是如何領料、如何下料、如何施工的,這樣可以使以后計算工程量時不露,還可以知道哪里損耗多一些;還要學習鋼結構施工規范如柱腳墊鐵是如何布置,有什么要求,數量是多少;無損檢測,H型鋼對接焊縫需要無損檢測,知道哪個是H型鋼翼板,哪個是H型鋼腹板,翼板壹級焊縫需要100%超探,腹板二級焊縫需要20%超探等,還要了解定額,知道工藝金屬結構制作安裝定額有哪些定額子目,具體某一工程量該套哪個子目,以便在計算底稿上清楚的標明不同子目的工程量,以方便以后的查看。

  看完定額,知道了定額有哪些子目在去學習工程量計算規則,根據所學的定額子目,在學習計算規則,在計算規則中學習每項子目在計算時應該注意什么,比如計量單位是m還是m2,比如鋼結構超探以焊縫長度以“m”為計量單位,金屬板材板面探傷,以板材面積“m2”為計量單位;尤其要記住什么是聯合平臺,因為聯合平臺子目費用比較高,套此項比較合適,聯合平臺是指兩臺以上設備的平臺相互連接組成的便于檢修使用的平臺,計算工程量時應包括平臺的梯子、欄桿、扶手的重量。比如我們計算框架上的平臺時,除了柱和主梁,剩下所有的工程量都可以算作是聯合平臺;還要仔細看鋼結構施工技術措施,如框架是如何分片或分段吊裝的,用什么進行加固,以便算出鋼結構吊裝加固的工程量,還可以根據措施計算出吊裝時所需吊耳的規格以及數量,還要看技術措施里進行鋼結構預制時鋪設什么樣的平臺,多大等,在算工程量時把這些也捎帶算出來。

  2.如何扒鋼結構工程圖紙的工程量及應注意的問題

  接下來可以拿起圖紙看圖了,首先不要怕,不要被厚厚的圖紙嚇倒,其實鋼結構圖紙很簡單,只要你靜下心來認真去看很容易看懂,但拿到圖紙后先不要去急著拿起圖紙去扒圖,我認為首先要先從頭到尾看一看圖紙是否齊全,看看自己所要扒的圖紙是哪一部分的,是管廊、框架、梯子等,在仔細看該圖紙的技術說明要求,還有每一頁的標注,在從頭到尾看圖紙,如果哪些地方看不懂,要前后仔細結合著看,直到看明白??疵靼琢艘院笠膊灰敝グ菆D,要先看所要扒的圖紙所指定的結點圖,知道什么是柱強軸,什么是柱弱軸,看懂梁與梁連接,梁與柱連接,組合節點圖,還要明確一些具體的稱為,如懸臂梁:及該梁一端與柱或梁鋼接,另一端與梁鉸接時,梁型號/F-L,表示左端鋼接,梁型號/F-R,表示右端鋼接。扒圖紙工程量時底稿要求一定要清晰明了,以備以后在查就知道當初是怎么算的,不同的子目在底稿上一定要標注明確,如哪些量是框架部分,哪些量是聯合平臺部分,還有底稿中的鋼材型號如Q235B、Q345B一定要區分清楚。

  下面可以按圖紙的編號依次去扒圖了,雖說是按順序一張一張扒圖,但在扒圖時也要前后結合著來,不要算重也不要算露。有固定標高平面圖的圖紙上的梁在立面圖中就不要在計算了,因為在平面圖里計算較為直觀,如果在立面圖里在算就計算重了,在立面圖里有些標高的梁沒有具體的平面圖,那么在立面圖時要計算其工程量,如所有平面圖是標高10m,20m,30m,而立面圖里有標高12m的,要計算其工程量,但要注意一些具體的小平臺有沒有這個標高,有這個標高就不要在立面圖里計算其工程量,在以后的小平臺平面圖里計算其工程量就可以了,在平面圖里計算比較簡單直觀而且不會露。在平面圖里沒有計算懸臂梁斜撐的工程量,所以在立面圖里要計算懸臂的斜撐的工程量。計算平面圖時最好不要算一個標高的平面圖就算出這個標高的所有梯子,這樣容易算重而且比較費事,比如你算標高10m的平面時算了這層的梯子,到標高20m層時也算了這層的梯子,那么所算的這兩個梯子很有可能是從10m上20m的梯子或是20m下10m的梯子,兩個梯子實際上是一個梯子。等算完別的工程量時,統一算梯子,這樣可以不同的標高一起去考率,不容易算重也不容易算露,而且可以數出不同梯子的個數,有一樣的可以算出一個梯子的工程量,之后只需乘以個梯子的個數就可以了,而且可以拿出梯子的詳圖后一直去計算梯子,避免了計算一個梯子找一次詳圖,算完后在收起來,算下一個梯子在找梯子詳圖,這樣可以大大提高計算的效率和準確性。

  在計算柱的長度時要注意柱底腳的標高,還要減掉柱底板和柱頂板的厚度,柱底板厚度從圖紙中可以看到,但柱頂板圖之中沒有具體的厚度,不同的柱子有不同厚度的柱頂板,其厚度從結點圖中可以查到。節點板計算是鋼結構計算工程量中的一個難點,所以在計算節點板前一定要認真看懂節點圖在去算節點板。在計算節點板時,如果節點板不是規則的矩形,以圖示最長邊和最寬邊按矩形面積計算,要分清什么樣的梁是鋼接,什么樣的梁是鉸接,不同的梁所對應的支座梁不同其節點板也不同,所以在計算節點板時還要注意所對應支座梁的型號,在計算組合節點的節點板時要注意不要算重,還要把柱頂部和柱中部的節點圖區分來算,而且在兩個梁的高度大于50和小于50的節點圖是不同的,應注意去區分來算。

  在計算一些特殊的工程量時順便把它制作安裝的手段工程量算出來,如計算扇形平臺工程量時,順便把制作其角鋼圈時所需要的胎具的規格及個數統計出來,以防以后再查找的麻煩。算完所有的工程量后可以根據規范計算所需超探的H型鋼數量,根據技術措施計算鋼結構吊裝加固的重量等。

  3.如何套用定額編制預算及應注意的問題

  之后要進行電子文檔的錄入,以方便以后查找和計算時更方便。錄入完之后要對所算的工程量按不同的定額子目進行匯總,編制出主材表,編制主材表時要在以前所算的工程量基礎上乘以個損耗,不同地方的損耗率是不一樣的,切記鋼隔板沒有損耗。

  仔細研究定額,把計算出來的工程量套成預算,要記住預算的量是所算出來的凈量,在計算防腐刷油時要記住鋼隔板不刷油,一般H型鋼防火部分只刷底漆不刷面漆,剩下所有部分既刷底漆又刷面漆,但具體的還要看具體的圖紙要求。

  套完定額并且對其所有的子目匯總后,還要進行防腐超高計算,一般超高部分是防腐部分人機乘以15%,在計算腳手架超高費,按人工費的8%計取,得出定額直接費,在進行取費。在做出編制依據,取費表。如果你所在地區甲方要求用軟件,可以學習該軟件,把Excel形式預算輸成軟件板,也可以直接把預算輸成軟件版,軟件計算超高費和腳手架搭拆費是非常方便。

  最后注意關于鋼結構工程損耗問題

  1. 客戶報價時一般最多加5%損耗,用Xsteel出圖,加上有套料軟件專人套料,買材料時板材最多取3%,型材就1%,很少出問題。

  2. 廠房實際料耗完全能控制在3%以下。

  3. 碰見懂行的報5%,不懂的就報8%

  4. 重鋼,結構復雜的用8%

  5. 鋼結構工程施工手冊中有明文規定:

  角鋼75*75以下是2.2%,80*80~100*100是3.5%,120*120~150*150是4.3%,180*180~200*200是4.8%,平均是3.7%;

  工字鋼14a以下是3.2%,24a以下是4.5%,36a以下是5.3%,60a以下是6%,平均4.75%;

  槽鋼14a以下是3.0%,24a以下是4.2%,36a以下是4.8%,40a以下是5.2%,平均4.3%;

  鋼板按厚度1~5mm是2.0%,6~12mm是4.5%,13~25mm是6.5%,26~60mm是11%,平均6%

  6. 在合同中,一定要明確損耗,防止以后的麻煩。

  這樣一份完整的鋼結構預算就做完了。做預算時一定要仔細,不懂的地方虛心請教。做完預算后要把自己做的預算讓老師傅們給審一審,虛心吸取他們的寶貴經驗。
